Hol kezdjem javításra a lakást lépések és szekvencia

A kezdeti szakaszban a felújítás
A kezdeti szakaszban a javítás a lakás szükséges ahhoz, hogy a javítási projekt. Meg kell állnia:
- terv után kapott javítása;

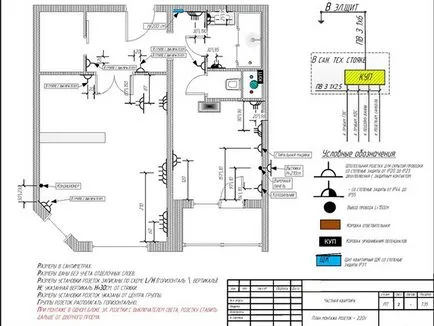

- Communications telepítési terv (csatorna, víz, elektromos);
- Tervezze elhelyezése technológiai berendezések (kád, WC, mosdó, vízórák, a légkondicionáló, beépített bútorok).

Ez - nem javítható projekt. Ez egy belső tervezési projekt.
Anélkül, hogy a projekt, akkor könnyen befut a helyzet, amikor lehetetlen elhelyezni egy mosogató miatt a felszálló vezeték vezetékes és a lámpa a tükörben nem árammal. Az ára kijavítja az ilyen hibákat gyakran többszöröse, mint a költsége a projekt. Nem fukarkodik rá - éppen ellenkezőleg, a projekt mentse el a pénzt. Előfeltétele annak előkészítés teljes körű mérések a helyszínen. Amennyiben nem vakon bízik a megadott méretek az útlevelet a lakásban.

A projekt fő javítási - átgondolt elhelyezése a szükséges technológiai elemek és a könnyű kezelhetőség lakás felújított.
A következő szakasz a projekt jóváhagyása az Ügyfél közvetlen részvételével a művész javítás. Mivel Ügyfél alig ismerik a bonyolult a használata építőanyagok és azok technológia használata, a projekt jóvá kell hagynia a mester, hogy gondoskodjon. Ebben, más, mint a felsorolt célokra kell felhasználni határozunk meg típusú burkolóanyagain.
A jóváhagyást követően rajzok a javítás előtti végezzük ideiglenes hálózatok egység - víz, csatorna, villany. Ha nagyobb javítások lakások változó mindent - a vezetékek a földre. Ugyanakkor javításokat elvégezni anélkül, víz, szennyvíz és elektromos áram egyszerűen lehetetlen.
Ezután meg kell határoznunk a költségek „eldobható” eszközökkel - spatulák, szabályok kádak főzéshez keverékek és stb Nagyon gyakran, a karbantartó személyzetet nem tartalmazzák azokat a végrehajtás költségét és kötelezi őket az ügyfél. Az utóbbi, akkor nem ritkán válik híreket. Majd a vásárlás feláldozható gépek - szemeteszsákok, seprű, dustpans, porzsák porszívó, stb
szétszerelése

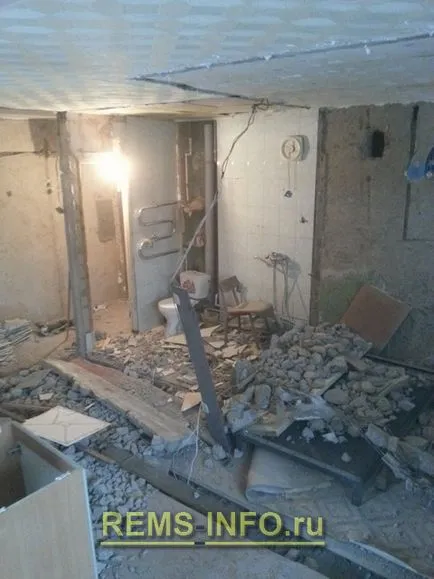

A bontási munkálatok a leginkább zajos és szemetet szakaszában nagyobb javítások lakások. Eltünteti a befejező réteg a falak, a fővárosban, a bontási felesleges, nem teherhordó válaszfalak (amennyiben rendezését lakások), a változás a konfigurációs ajtók (helye, mérete), padló és a csere fémszerkezetek erkélyek és loggiák. Szétszerelés előtt célszerű beszélni a szomszédok. Figyelmeztesse őket a zaj, biztos vagyok benne, a lehető leghamarabb ilyen kellemetlenségek.
Meg kell előre meghatározni oly módon, hogy szemétgyűjtő. A standard „kopeck darab” könnyen nyert több kamion (attól függően, hogy az összeget a szétszerelési és a gép kapacitása). Hulladék tárolása a bejáratnál, beleértve az ideiglenes vezethet konfliktus szomszédaival.

Az összeg a szemetet a lakásfelújítási nem ritkán nagy meglepetést az ügyfél.
A szemétgyűjtés soha nem lesz képes egyszerre. Ahogy a munka lesz szükség, hogy rendszeresen exportálja az anyagmaradványok, csomagok, stb A teljes várható több autó járóka Jobb azt mondani az előadó működik. A vevők általában súlyosan alábecsülik mennyiségek, és így a költségek egy több mű - ne habozzon tárgyalni részletesen a pénzügyi ráfordítások előre a vállalkozó. Így könnyebb lesz irányítani egy kézzel, másrészt előadó bízik abban, hogy megkapja a megfelelő fizetést.
A fő telepítés
A fő gyülekezési nagyobb javítások lakások előállításával indul ajtó- és ablaknyílások, valamint loggiák és / vagy erkély üvegezés.

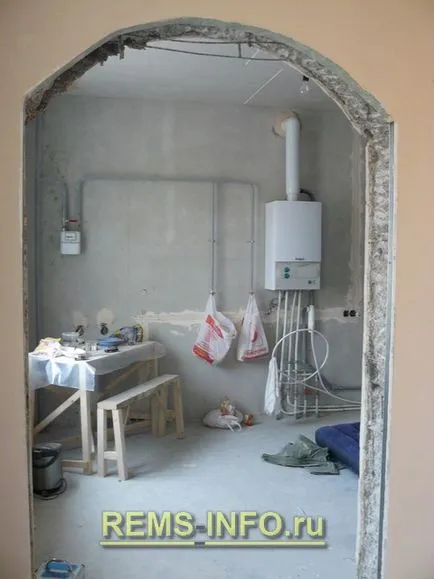

A ajtóban állítjuk elő a telepítéshez a Arch.
Szétszerelés után, még akkor is, ha a mérete és elhelyezkedése a nyílások állandó marad, nem mindig azok kerülete egy szabályos téglalap, azonnal, hogy az ajtó vagy ablak. Győződjön meg arról is, hogy a nyílások méretei megfelelnek termel modern ipari méretű (ha nem beszélünk a sorrendben az összes ablakok és ajtók egyedi méretben). Ebben a szakaszban előkészíti a erkéllyel vagy erkély üvegezés egy későbbi hívást a gyártó gager ajtók, ablakok (beleértve elöl) az objektumot.
Ugrás a fő Felfüggesztés vízvezeték és lerakását kommunikáció, padlófűtés (ha úgy döntenek, hogy elhagyják a radiátorok), az új falak és vakolási falak. Ezt követően el kell végezni az alapozás és prokrasku mennyezeti elkerülése érdekében szórnak törmeléket az álmennyezet utána.

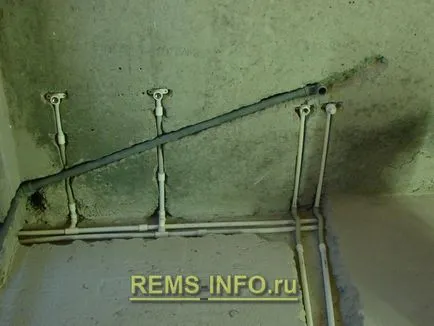

Fektetése kommunikáció a fürdőszobában.
Ezzel párhuzamosan az ilyen típusú munka végül jóváhagyta egy listát a befejező burkolóanyagok, vízvezeték-szerelési, beltéri ajtók, konyha és fürdőszoba bútorok, a választás a légkondicionálót.
A következő lépés a javítás a lakás végezzük vízszigetelés padlón a fürdőszobában, telepítése a bejárati ajtó, ablak, üvegezés az erkélyek és loggiák. nem kell meglepődni ilyen tarka halmaza elvégzett munkák egyidejűleg. Felújítás részt egy csapat több ember. Az együttes bevonásával - a legfontosabb, hogy szoros határidők javítás.

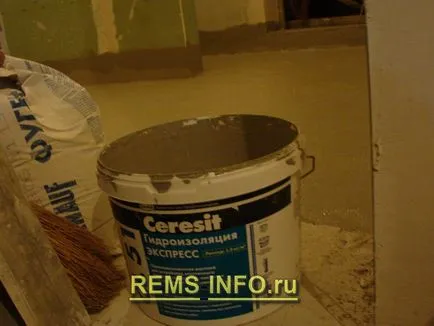

Vízszigetelése a padlón a fürdőszobában.
Egy másik csoport a szakértői, ami jobb szervezni egy látogatást ugyanakkor - ezek képviselői vállalkozók végző kommunikációs kapcsolat internet, műholdas (kábel TV), valamint a telepítési légkondicionálók. Az ő jelenlétében, a rendszert meg kell állapodni szóló, a szükséges kábeleket.
radiátorok, majd telepíteni (kivéve, ha van egy fűtött padló). Körülbelül ugyanebben az időben ez áll zamerschika kihívás a konyha, amely meghatározza a szennyvíz betáplálási pont, a hideg és melegvíz-ellátás.
Amikor az elhelyezése technológiai berendezések végül jóváhagyta, és világossá vált, hogy minden össze van kötve, fut shtroblenie falak. Miután nagyoló szerelvény kell shtrobleniya villanyszerelő (kábelek, rozetta doboz) és a durva vízvezeték (víz és szennyvíz vezetékek). Ezzel párhuzamosan történik szóló műsorszámok klímaberendezések beszerelése kültéri egységek telepítése jelátviteli hálózatok (internet, TV).

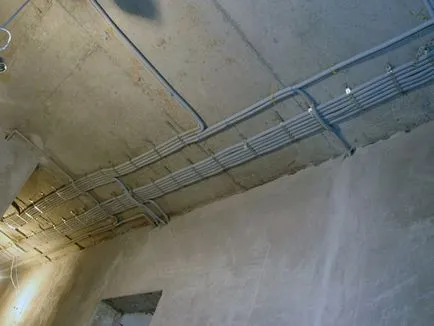

A vezeték közleményt gyakran előkészítsék a mai javítás a mennyezet alatt, elrejti őket szakaszon mennyezet.
Ezután jön a felkészülés a padló esztrich (az egész területet a lakás), szóló dróthálót és szalag kötni a lengéscsillapítót.
Az alap telepítés befejeződött szóló esztrich nélkül fedőréteget.
telepítés befejezése
Lépésben befejező szerelés javítási lakások gyakran felvértezi falshsteny radiátorok elrejtésére és elrejtik tolóajtó szerkezet (ha szükséges).

radiátor varrás lehetővé teszi, hogy elrejtse a cső hűtőborda is (ez különösen fontos, ha az öreg), és ne gyakorlatilag megoldotta a nehézségeket befejező lehetőségek területén a közös hevedereket a padló és a mennyezet.

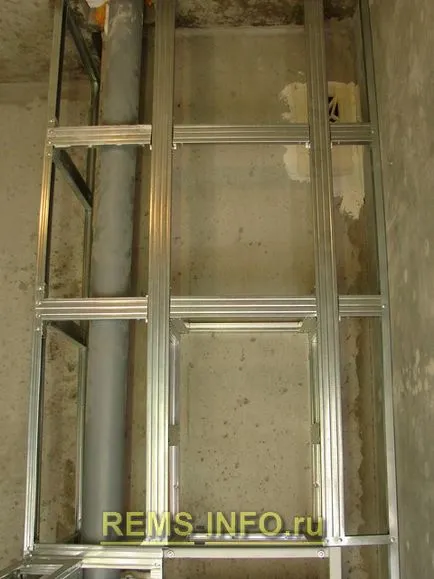

Ugyanebben az időszakban szerelt doboz varrás kommunikációt. Ezen művelet nélkül nem tud semmilyen javítás fürdőszoba a bérház.

Gipszkarton doboz - egy döntés, hogy lett a szabvány.
A munka után végre gipszkarton alapozó, előkészítés, Shpatlevanie.

Minden felület van varrva gipszkarton figyelemmel Shpatlevanie.
Miután az összes felület képződik hívás gager mennyezet (ha a mennyezet pontosan feszültség). Ezzel egy időben a célba loggia vagy erkély, a készülék csomópont csomópontok, csempézés a fürdőszobában, konyhában, fürdőszobában beállítást.
Követően a tisztítást az esztrich tapadt szemcséket keveredik és a törmelék, primer, fedőbevonat önterülő esztrichek, telepítési küszöbök, munkalapok, Műanyag lejtők.
Befejezve a padló kiegyenlítés közben felújítás igen kívánatos annak a ténynek köszönhető, hogy amikor nagy mennyiségű munka a földön elkerülhetetlenül károsítja a felületi réteg más. Ez ellen az új tie alig sikerül. Az előnyös Nedolya alap esztrich magassága 1 cm, és miután az összes „nehéz” tennivaló „samorastekaykoy” befejező réteg.
A munka befejezése után a padlón, akkor lépni az utolsó fajta munka befejező telepítést. Ez magában foglalja a legújabb primer és végső falak (tapéta vagy festés), a telepítés álmennyezetek és a tojásrakás padlóburkolat (laminált. Linóleum, stb.) Mielőtt a végső szakaszban csak telepíteni beltéri ajtók, boltívek és portálok kérdés (ha van ilyen).
Az utolsó szakaszban a javítás a lakás
A felújítás majdnem kész. Mert annak befejezését lesz szükség a telepítés konyha és a beépített bútorok, telepítése padlóléceink, elektromos és befejező a beltéri egység. Ezzel párhuzamosan, elvégzi a telepítés befejezése vízvezeték (mosdó, WC). Majd egy befejező tisztítás.
Az utolsó érintés - szerelési függönyök, redőnyök, polcok, tükrök és bútorok telepítést.
