Ha eltávolítjuk a kiöntés után betonschalungen télen és nyáron, amely befolyásolja a keményedés
Zsaluzat blokk jelentése rögzítőkeret, amely meghatározza a határ az épület szerkezet beton bedolgozása. Ezt alkalmazzák az építőiparban alapítványok, padlók, monolit elemek, útburkoló utak, sőt a függőleges falak. A siker az öntési nemcsak az a fontos, hogy megfelelően telepíteni a zsaluzat, hanem várjon egy bizonyos ideig, mielőtt eltávolítaná, egy ideális - a teljes készlet beton szilárdságának.

Időtartam szétszerelés, attól függően, hogy a külső feltételek
A fő kritériumok meghatározása érettségi fok betonból, a hőmérséklet és a páratartalom a környezeti levegő, a márka ereje és elegendő mennyiségű folyadékot az oldatban. Az időjárás tekinthető alapvető tényező a normák, a zsaluzat eltávolítjuk nem korábban, mint 7 nap, míg szárítás optimális körülmények között (átlagos napi t = +15 ° C és a megfelelő ellátás). A pontosabb értéket lehet meghatározni a menetrend a konkrét edzés. Különösen a leggyakoribb márka M200-M500 minimális zársebesség manapság:
Átlagos hőmérséklet, ° C
A napok száma, mivel az elején a kitöltés
Távolítsuk el a zsaluzat biztonságosnak tekinthető az építési, amikor az oldat 50% -os, de normái szerint -, hogy jobb várni a 70% -ot. Ez szolgál a benchmark az átlagos hőmérséklet, nem évszakban. Azaz, a fentiek alapján grafikon, a T nem alacsonyabb, mint +20 ° C-ot a betonozás a zsaluzat eltávolítjuk 3 nap után, és folytassa a következő szakaszban az építési munka lehet egy héttel később.
hőmérséklet és páratartalom változások nemkívánatos optimális szezon száraz és kora ősszel. De egy hónap lehetetlen minőségi időt tölteni minden szakaszában a betonozás az épület: a készítmény a bázis és a falak építése és egyéb szerkezetek. Ezért azt javasoljuk, hogy kitöltse a pincében az ősszel, és adja meg, hogy rendezze, és a nyáron befejezni az építkezést. Tehát szükség van, hogy távolítsa el a zsaluzat, függetlenül annak anyaga: fa panelek duzzadnak és deformálódnak magukat, torzítva a szerkezet hatása alatt a nedvesség, és a fém utáni nem megfelelő, mert ellopják a téli hónapokban.
Befolyásolja a konstrukció típusát

Tovább tényező a feltételeket a beton megkötött, akkor a várható terhelést. Az épület jelölik, milyen százalékban fokozatú erőt kell tárcsázni eltávolítására a zsaluzat veszélye nélkül deformáció a szerkezet, és attól függően, hogy milyen típusú, ezek a következők:
- A függőleges fal - 0,2-0,3 MPa.
- A vasbeton szerkezetek egy porózus töltőanyag sávalap - nem kevesebb, mint 3,5 MPa, és 50% fokozatú erőt.
- A vízszintes padló és lépcsők a nyitó hossza 6 m - 70%.
- Azoknak szerkezetek mérete 6 m - nem kevesebb, mint 80%.
Vagyis, ha az átlagos napi hőmérséklet +10 ° C-on egy monolitikus mennyezeti panelek lehet távolítani 14 nap után a létráról több mint 6 m azonos körülmények között - egy hónap. Hogy pontosan meghatározzák: hány napig hagyja bontás, javasoljuk, hogy töltse ki a vezérlő egy kis tégla és megbecsüljük a megszilárdulás. Érdemes megjegyezni, hogy az időzítés nem befolyásolja a térfogatát a monolit vagy alapja tulajdonságait a beton által meghatározott szerkezetét és összetételét. Általában a függőleges falak és gerendák felszabadulnak a keret gyorsan (3-4 nap a nyáron, 7 - télen és ősszel), valamint a horizontális átfedések és ível, hogy hosszabb rögzítés (2 héttől egy hónapig).

Tényleg működik legitim módon, hogy mentse.
Ez az igény, hogy tudja mindenki!

Ajánlások az eltávolítás
Kiváló minőségű betonozás az optimális ellátás az a felület, zárja a zsaluzat a véletlen mechanikai sérülésektől. Minden erőfeszítést megteszünk, hogy minimalizálja a zsugorodás az első nap után a szakadó az alapítvány vagy lemez. Explicit hibákat kiküszöböljük azonnal a csekket az erejét a zsaluzat. Célszerű előre kiszámolhatja, hány napig fog tartani, hogy öntsünk egy adott márka cementhabarcs, és végezze el a beállításokat az időjárási viszonyoktól. Néha meghatározza mikor kell eltávolítani a zsaluzat, vizuális vizsgálata alapján a, hogy függőleges szerkezetek lebontása képződése után vékony rések közötti a táblák és a beton (jellemzően 3-4 nap).
pre-kent speciális struktúrák, vagy pedig a film a kényelem táblák, vagy deszka. Force hatást pedig nem távolíthatja el a zsaluzat segítségével emelő berendezések, illetve bármilyen fellépést, amely deformálja a felületet. Emellett kárt a bázis vagy sugár, hogy tele van megsemmisítése újrafelhasználásra alkalmas zsaluzat anyag.

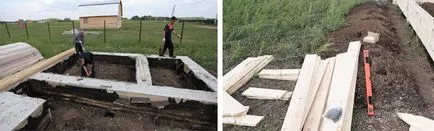

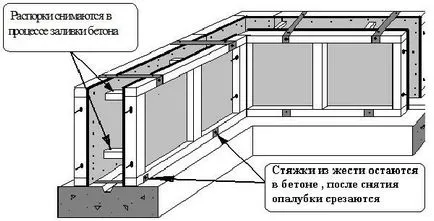

Lebontása táblák sávalap kezdődik a legkevésbé terhelt területek, sarkok és élek nyitott, mindig történik fentről lefelé. Fém alkatrészek és kötőelemek összekötő hosszanti gerendák előre gyártott szerkezetek távolítjuk el először: vágva, vagy csavarni, majd a táblák gyakran leesik magukat. Kezelhetetlen régióban vannak elválasztva óvatosan a vezetés egy fa ék nélkül dudorok a tetején az alapítvány.

Különös figyelmet kell fordítani azokra a területekre nyílások jövőbeni kommunikáció, célszerű gondolni előre a lyukak száma és a chart azok elhelyezését. Kétség esetén a válasz arra a kérdésre: hány napig lehet távolítani az alapítvány zsaluzó, akkor jobb, ha tovább várni 2-3 napot, akkor nem lesz felesleges, különösen, ha dolgozik, hűvös őszi vagy nyári, de körülményei között a hőmérséklet és a páratartalom.
Miután szétszerelés a panelek és a keretek tisztítani a beton és tisztítani egy jól szellőztetett helyiség, ezek igen alkalmas az újrafelhasználásra. Hagyja a zsaluzat hosszabb távon nem kívánatos, különösen a téli fa - van egy romboló hatással van a beton.
